Net ir kokybiškas aliuminio langas gali nuvilti, jeigu jis sumontuojamas paskubomis. Dėl netinkamai paruoštų angų, silpnų tvirtinimo vietų ar prastai įrengto sandarinimo ilgainiui gali atsirasti skersvėjis, kondensatas, apdailos įtrūkimai ir varstymo problemos.
Planuojant aliuminio langų montavimą Marijampolėje verta vertinti ne tik pasiūlymo kainą. Ne mažiau reikšmingi yra matavimo darbai, montavimo mazgo projektas, naudojamos medžiagos ir atsakomybė už galutinį rezultatą.
Langai užsakomi dar neparuošus angų
Viena dažniausių klaidų yra galutinius matmenis nustatyti tada, kai angos dar nebaigtos formuoti. Vėliau pakoregavus grindų aukštį, apšiltinimo sluoksnį ar fasado apdailą gali paaiškėti, kad langas yra per didelis, per mažas arba sumontuotas netinkamame aukštyje.
Matavimus geriausia atlikti tik patikrinus:
- angos plotį ir aukštį keliose vietose;
- sienos vertikalumą ir kampų statumą;
- numatomą grindų bei palangių aukštį;
- fasado šiltinimo storį;
- terasos dangos ir slenksčio lygį.
Ypač atsargiai reikia planuoti vitrinas ir slankiojančias duris. Kelių centimetrų neatitikimas gali sutrukdyti įrengti grindis be nepatogaus laiptelio arba tinkamai prijungti terasos dangą.
Montavimo vieta paliekama spręsti meistrams vietoje
Langą galima montuoti skirtingoje sienos vietoje, tačiau šis sprendimas neturėtų būti priimamas tik atvykus montuotojams. Konstrukcijos padėtis turi būti derinama su sienos sandara, šilumos izoliacija ir fasado architektūra. Sumontavus langą per arti vidinės sienos pusės, gali padidėti šaltesnių paviršių ir kondensato rizika. Per toli iškeltai sunkiai konstrukcijai reikės tinkamai apskaičiuotų atramų bei tvirtinimo elementų.
Prieš užsakant darbus verta paprašyti montavimo mazgo brėžinio. Jame turėtų būti parodyta ne tik lango padėtis, bet ir tvirtinimas, šiltinimas, sandarinimo juostos, palangės bei fasado apdailos jungtys.
Langas laikomas ant putų
Montavimo putos užpildo tarpą ir padeda jį apšiltinti, tačiau jos nėra pagrindinė lango atrama. Aliuminio konstrukcijos, ypač su dideliais stiklo paketais, gali sverti labai daug. Visas šis svoris turi būti perduodamas pastato konstrukcijoms per tinkamas atramines kaladėles, profilius ar specialias montavimo sistemas.
Netinkamai atremtas langas gali palaipsniui pasislinkti. Tuomet varčia pradeda kliūti, pakinta tarpai, o sandarinimo sluoksniuose atsiranda įtrūkimų. Problemą neretai bandoma spręsti reguliuojant furnitūrą, nors tikroji priežastis slypi konstrukcijos atrėmime. Prieš montavimą reikėtų išsiaiškinti, kaip bus tvirtinamos ne tik langų kraštinės, bet ir didelių vitrinų jungtys bei slenksčiai.
Paliekamas tik vienas sandarinimo sluoksnis
Vien putomis užpildyta siūlė nėra užbaigtas montavimo mazgas. Putas reikia apsaugoti nuo patalpų drėgmės ir lauko poveikio. Priešingu atveju jos gali prarasti savo savybes, o pro montavimo siūlę pradės judėti oras.

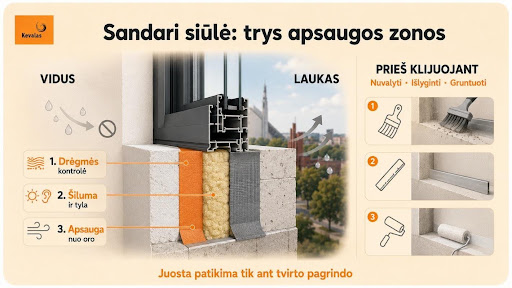

Patikimą jungtį paprastai sudaro trys funkciniai sluoksniai:
- Vidinis sluoksnis riboja šilto ir drėgno patalpų oro patekimą į siūlę.
- Vidurinis sluoksnis užtikrina šilumos bei garso izoliaciją.
- Išorinis sluoksnis saugo nuo lietaus ir vėjo, tačiau leidžia drėgmei pasišalinti į lauką.
Svarbi ne tik naudojama juosta, bet ir jos priklijavimas. Dulkėtas, drėgnas ar nelygus angokraštis neužtikrins patikimo sukibimo. Pagrindą gali tekti išlyginti ir gruntuoti dar prieš atvežant langus.
Neapgalvojamos palangės ir vandens nutekėjimas
Išorinė palangė negali būti tiesiog prisukta prie lango ir užtepta silikonu. Ji turi turėti pakankamą nuolydį, stabilų pagrindą ir teisingai suformuotas šonines jungtis. Vanduo negali patekti po profiliu ar už fasado apdailos.
Dar daugiau dėmesio reikia slankiojančių durų ir žemų slenksčių zonoms. Čia susitinka vidaus grindys, durų konstrukcija, hidroizoliacija, šiltinimas bei terasos danga. Jeigu nepaliekama vietos drenažui arba terasos paviršius įrengiamas per aukštai, lietaus vanduo gali kauptis prie durų. Šiuos mazgus geriausia suderinti dar prieš betonavimą ir terasos įrengimą, o ne tada, kai visos apdailos jau baigtos.
Langai neapsaugomi nuo kitų statybos darbų
Po montavimo prasidedant tinkavimo, dažymo ar fasado darbams langų profiliai ir stiklas gali būti subraižyti. Ypač pavojingi cemento, kalkių, tinko ir metalo šlifavimo likučiai. Ilgai palikta apsauginė plėvelė taip pat nėra geras sprendimas. Veikiama saulės ji gali sunkiai nusilupti ir palikti klijų pėdsakų.
Langus reikia uždengti tam skirtomis medžiagomis, tačiau neužklijuoti taip, kad viduje kauptųsi drėgmė. Apsaugas reikėtų reguliariai patikrinti, o gamyklines plėveles pašalinti gamintojo nurodytu laiku.
Darbai priimami nepatikrinus varstymo
Sumontavus langus reikia išbandyti kiekvieną varčią, rankeną ir užrakinimo tašką. Varčia neturi savaime judėti, kliūti už rėmo ar reikalauti neįprastai daug jėgos. Taip pat verta apžiūrėti tarpines, stiklo paketus, profilių kampus ir vandens nutekėjimo angas.
Prieš pasirašant darbų priėmimą pravartu:
- nufotografuoti sandarinimo sluoksnius iki apdailos;
- patikrinti konstrukcijų vertikalumą;
- užfiksuoti pastebėtus įbrėžimus ar kitus defektus;
- gauti langų priežiūros ir reguliavimo informaciją;
- išsiaiškinti, kas atliks galutinį reguliavimą pastatui nusistovėjus.
Kokybiškas aliuminio langų montavimas Marijampolėje prasideda gerokai anksčiau nei atvyksta montuotojai. Tikslūs matmenys, iš anksto suderinti mazgai ir kruopštus darbų priėmimas padeda išvengti taisymų, kurie po fasado bei vidaus apdailos tampa sudėtingi ir brangūs.
